铁塔建设从0到1:小白也能看懂的6大关键步骤

2026-08-23 18:26 河北信联钢结构工程有限公司

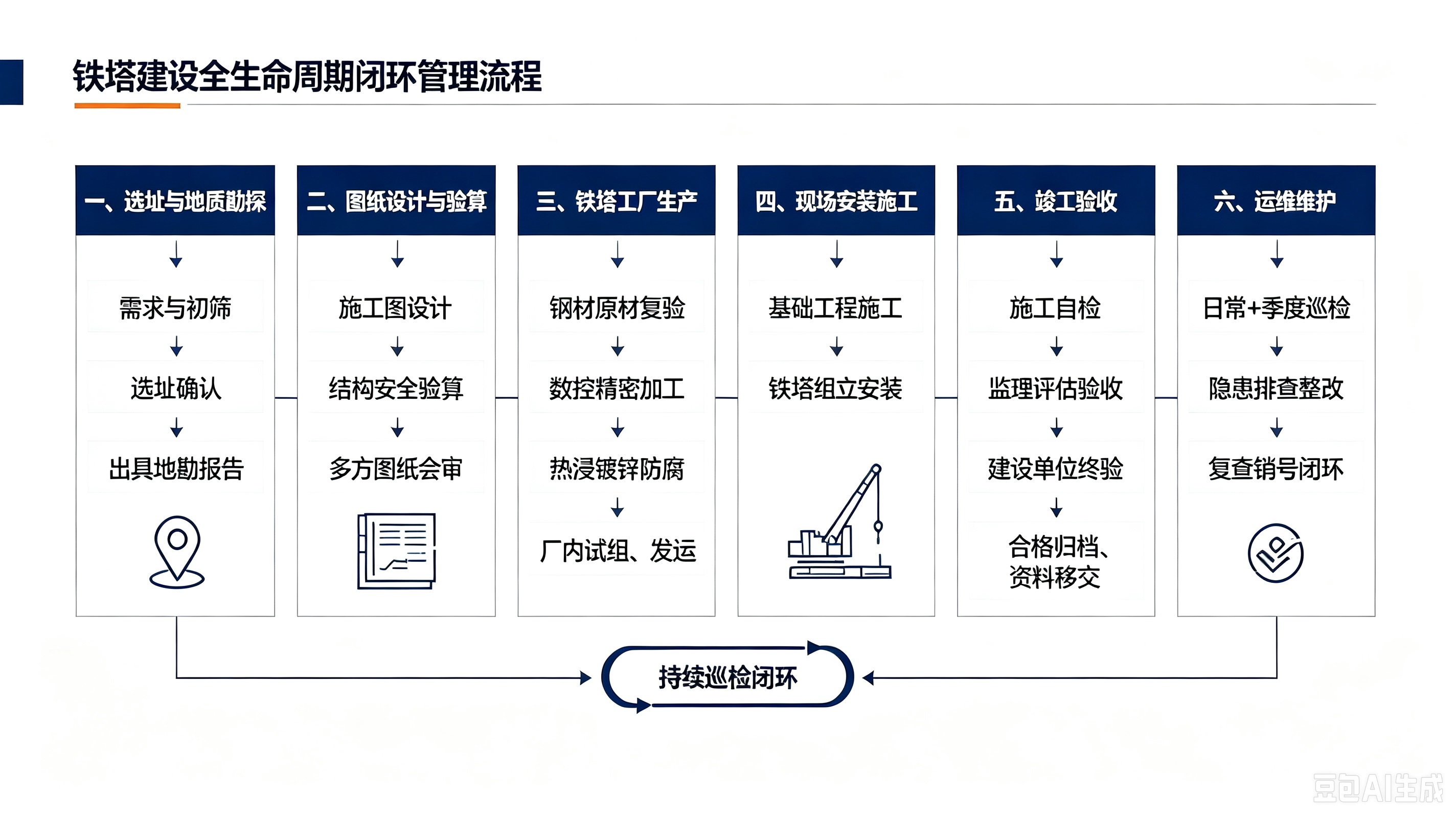

铁塔不是随便挖个坑、焊几根钢材就能立起来的。一座合格铁塔从无到有,要经历选址勘探、图纸设计、工厂生产、现场安装、竣工验收、定期维护六大步骤。每一个环节都有严格标准——地勘不准可能基础沉降,镀锌不达标几年就会锈蚀,安装不垂直摄像头画面都会抖。本文用最通俗的语言,把铁塔工程的完整流程讲给你听。


一、为什么要了解铁塔工程的完整流程?

如果你是第一次接触铁塔项目,可能会觉得“不就是立个铁架子吗?挖坑、浇水泥、吊车竖起来不就完了?”

实际上,铁塔工程比你想象的要复杂得多。一座20米高的铁塔,从开始到建成,至少涉及地质勘探、结构设计、钢材加工、基础施工、安装验收等多个专业领域,任何一个环节出问题,都可能导致铁塔倾斜、锈蚀甚至倒塌。

了解完整流程,至少能帮你做到三件事:

  1. 跟供应商沟通时不踩坑——知道什么环节该要什么文件

  2. 验收时知道该查什么——不会被人糊弄过去

  3. 判断报价是否合理——知道钱都花在哪里了

二、第一步:选址与地勘——别在“地基”上省钱

这一步做什么?

选好建塔的位置,然后往地下钻探,搞清楚地下是硬土还是软土、有没有水、能不能承载铁塔的重量。就像盖房子要先打地基一样,铁塔也需要准确的地质数据。

为什么重要?

如果地质勘探不准,明明是软土却按硬土设计基础,铁塔建成后可能会慢慢下沉、倾斜。轻则塔身歪斜、摄像头画面抖动,重则整体倒塌。

你需要知道的关键点

  • 正规的地勘报告会在7天内出具

  • 报告会告诉你地基承载力够不够

  • 千万不要为了省钱跳过地勘,这是铁塔安全的“第一道保险”

通俗理解:就像买房子要先看地基稳不稳一样,建铁塔也要先搞清楚脚下的土能不能撑得住。

三、第二步:图纸设计与验算——别让铁塔“弱不禁风”

这一步做什么?

根据地勘报告,设计师画出铁塔的施工图纸,然后计算机模拟铁塔在大风、地震等各种情况下的受力状态,确保铁塔“站得稳”。

为什么重要?

铁塔最怕的不是自身重量,而是大风。如果你所在地区50年一遇的大风是12级,但铁塔只按10级设计,那遇到真正的大风天,铁塔可能就会晃动过度甚至倒塌

你需要知道的关键点

  • 铁塔设计要按当地50年一遇的大风来计算

  • 高度超过30米的铁塔,风的影响会更大

  • 正规设计团队会出具荷载计算书——这是你的“安全保证书”

  • 图纸需要多部门会审,确保没有设计漏洞

通俗理解:就像买伞要选抗风的,铁塔也要按当地最大风力来“定制”,不能“一刀切”。

四、第三步:工厂生产——钢材和镀锌是“生死线”

这一步做什么?

按照图纸在工厂里加工角钢、焊接、钻孔,然后把所有构件进行热镀锌防腐处理,最后在厂里试拼装一遍,确认没问题再打包运到现场。

为什么重要?

铁塔的寿命主要看两个东西:钢材质量镀锌层厚度

  • 钢材不合格,铁塔可能“脆”,大风一吹就裂

  • 镀锌层不够厚,铁塔几年就会生锈,锈到一定程度结构强度就会下降

你需要知道的关键点

  • 正规铁塔主材采用Q355B钢材(强度比普通钢材高)

  • 热镀锌层厚度≥86μm(大约相当于一张A4纸的厚度)

  • 关键铁塔出厂前要试拼装,确保现场安装时不会出现孔对不上的情况

  • 问供应商要镀锌层检测报告——这是判断铁塔能用多少年的直接证据

通俗理解:镀锌层就像铁塔的“防晒霜”,涂得够厚才能保护几十年不锈。

五、第四步:现场安装施工——基础要牢,塔身要直

这一步做什么?

先在现场浇筑混凝土基础,等基础硬了之后,再把塔材一片片拼装起来,就像搭积木一样。最关键的是——塔身必须是直的,不能歪。

为什么重要?

基础不牢,铁塔会下沉或倾斜。塔身不直,不仅看着别扭,还会影响结构受力,而且摄像头画面会抖动(因为塔身一直在微小晃动)。

你需要知道的关键点

  • 基础混凝土浇筑后,需要养护至少7天才能开始立塔

  • 安装过程中要随时校正塔身垂直度,不能等装完了再调

  • 螺栓要按规定的力度拧紧,不能太松也不能太紧

  • 安装完成后,塔身垂直度偏差不得超过塔高的1.5‰(20米塔偏差不能超过30mm)

通俗理解:就像搭积木,底座要平,每块都要对齐,最后才能直直地立在那里。

六、第五步:竣工验收——别急着付尾款,先检查这6项

这一步做什么?

铁塔立起来之后,进行全面检查,确认所有指标都达标,才能签字验收。

为什么重要?

这是你最后的机会发现问题。一旦验收通过付了尾款,再发现问题就只能走售后维修了。

验收时必须检查的6项

检查项目合格标准怎么查
塔身垂直度偏差≤1.5‰(20米塔≤30mm)用仪器测
螺栓扭矩全部拧紧到位,防松线对齐肉眼+专用扳手
构件完整性无变形、无损伤肉眼检查
镀锌层厚度≥86μm用测厚仪抽检
焊接质量焊缝饱满,无裂纹按设计要求探伤
接地电阻≤10Ω用接地电阻测试仪

通俗理解:就像验房一样,一项一项对着清单查,查完没问题再签字。

七、第六步:定期维护——铁塔也需要“体检”

这一步做什么?

铁塔不是“一劳永逸”的。建成之后,每年都要定期检查,发现问题及时修复。

为什么重要?

即使镀锌质量再好,经过十几年风吹雨打,也可能出现局部锈蚀、螺栓松动等问题。定期检查可以早发现早处理,避免小问题变成大隐患。

维护频率参考

  • 日常观察:大风大雨后看一眼有没有异常

  • 季度检查:每3个月检查一次

  • 全面检查:每年做一次全面体检

主要检查内容

  1. 螺栓有没有松动

  2. 有没有新的锈蚀点

  3. 塔身有没有变形

  4. 接地电阻是否仍然达标

八、小白常见问题

Q1:铁塔都包含哪些产品类型?

A:铁塔产品按用途主要分为以下几类:

产品类型用途说明常见品类
通信塔移动通信基站,架设信号天线角钢塔、三管塔、单管塔、拉线塔
监控塔/瞭望塔森林防火、园区安防、边防监控角钢监控塔、单管监控塔
避雷塔化工厂、变电站、建筑防雷GFL角钢系列、GJT圆钢系列、GH单管塔
电力塔高压输电线路架设酒杯型、猫头型、干字型
广播电视塔广播、电视信号发射
信联智能升降塔应急通信、军事部署自装卸升降塔、快装升降塔
短波天线短波通信、信号收发三线/四线天线、倒V天线
其他特种塔景观、照明、测风等景观塔、仿生树塔、投光灯塔

Q2:建一座铁塔需要多长时间?

A:从选址到交付,一般1-2个月。其中地勘7天,设计7-10天,工厂生产15-20天,基础施工7天,安装3-5天。具体时间取决于塔高和天气。

Q3:镀锌层86μm有多厚?够用吗?

A:大约相当于一张A4纸的厚度。对内陆环境来说完全够用,可以保证25-30年不生锈。沿海地区可以加厚到100μm以上,放心。

Q4:为什么要做试组装?不是在厂里焊好了再拆开吗?

A:对。试组装是为了提前发现加工误差,比如A孔和B孔对不上、构件尺寸有偏差等。如果直接拉到现场才发现问题,不仅耽误工期,返工成本也更高。厂里试好再拆开发运,现场安装就是“照着装”,不会出错。

Q5:铁塔的垂直度偏差1.5‰是多大?

A:相当于10米高的塔,塔顶偏离垂直中心线不超过15mm(大约一个指节的长度)。20米塔不超过30mm。这个偏差肉眼基本看不出来,需要用仪器测量。

Q6:验收报告我应该保留哪些?

A:至少保留这4份:①地勘报告;②荷载计算书/结构验算报告;③镀锌层检测报告;④接地电阻测试记录。这些是铁塔质量的“身份证”,建议长期保存。

Q7:基础浇筑后多长时间能开始安装铁塔?

A:基础浇筑后不能马上安装,需要等混凝土达到足够的强度。

安装方式混凝土强度要求
分解组立(塔材一件件拼装)≥设计强度的70%
整体立塔(塔体整体吊装)≥设计强度的100%

季节时间参考

  • 夏季(常温) :一般10-15天左右

  • 冬季(低温) :可能需要30天左右

⚠️ 具体安装时间不能只看日历,要以浇筑混凝土时预留的试块试压结果为准,监理确认合格后方可进行铁塔安装。等试块检测结果出来再开工,别急着赶工期。

九、信联能帮你做什么?

河北信联钢结构工程有限公司提供铁塔工程的全流程服务

  • 选址与地勘:提供专业的地勘协调与管理服务

  • 图纸与验算:自有设计团队,10年以上铁塔设计经验

  • 工厂生产:Q355B主材,热镀锌≥86μm,出厂前试组装

  • 安装施工:专业安装团队,垂直度≤1.5‰

  • 竣工验收:全套验收文件,配合工程验收

  • 售后服务:质保期内免费处理质量问题

服务热线:18903187597(王经理)

内容更新:2026年8月

主要依据标准:YD/T 5132-2021、GY/T 5077-2025、GB/T 13912-2020
